In opdracht van de Provincie Limburg start KWS Infra Eindhoven binnenkort met de uitvoering van werkzaamheden aan de N296 bij Roosteren. De werkzaamheden vinden plaats tussen hectometer 3.7 – 4.4: we starten vanaf de rotonde aan de Maaseikerweg en werken tot net voorbij Maaseikerweg 23A.
Planning
Van maandag 17 augustus 07.00 uur tot en met vrijdag 23 oktober 18.00 uur werken we aan de N296. De planning is weersafhankelijk. Bij slecht weer kunnen we dus afwijken van de planning. We voeren de werkzaamheden in twee fases uit, om zo de overlast te beperken, veilig te kunnen werken en een goed eindresultaat te realiseren.
Fase 1: maandag 6 juli t/m vrijdag 10 juli (week 28): Voorbereidingen rotonde, aanleg bypass.
Fase 1: maandag 17 augustus t/m vrijdag 6 oktober (week 34 t/m week 41): Aanleg betonnen rotonde.
Fase 2: dinsdag 20 oktober 17.00 uur t/m vrijdag 23 oktober 21.00 uur (week 43): Vervangen deklaag N296 Maaseikerweg.
Bereikbaarheid
Bereikbaarheid van 17 augustus t/m 6 oktober tijdens de aanleg van de rotonde
Tijdens de werkzaamheden aan de rotonde gelden er andere verkeersregels dan in de huidige situatie. Om Roosteren bereikbaar te houden en de route tussen Maaseik en Echt-Susteren te borden, wordt een bypass langs de rotonde aangelegd. Bij de bypass komen verkeerslichten en verkeersregelaars te staan om de doorstroming te waarborgen.
Ter hoogte van Schettereind wordt een tijdelijke doorsteek aangelegd, zodat verkeer uit Roosteren eenvoudig de N296 kan oprijden.
Vanaf de rotonde richting de Maasheuvel geldt gedurende de uitvoeringsperiode eenrichtingsverkeer. Wilt u vanuit Roosteren richting Maaseik of de A2? Gebruik dan de Schettereind of de Kempstraat om de rotonde te bereiken. De rotonde oprijden vanaf de Maasheuvel is tijdens fase 1 niet mogelijk.
De Kempstraat, Schettereind en Burgemeester Schoolmeesterstraat worden tijdelijk ingericht als eenrichtingswegen om de doorstroming te verbeteren. Op de Kampes blijft eenrichting.
Voor landbouwverkeer hebben we een omleidingsroute via de Lanterdijk. Op deze route worden extra passeerhavens aangelegd, zodat verkeer elkaar veilig kan passeren.
Simons Tuinbouw, het tankstation en restaurant Arrosto blijven bereikbaar voor bestemmingsverkeer.
De overige stakeholders in Roosteren blijven gedurende de werkzaamheden bereikbaar.
Arriva kan gedurende de werkzaamheden de route blijven rijden richting Maaseik. De bushalte in Roosteren (Schettereind) vervalt wel tijdens deze fase. Meer informatie staat op de website van Arriva.

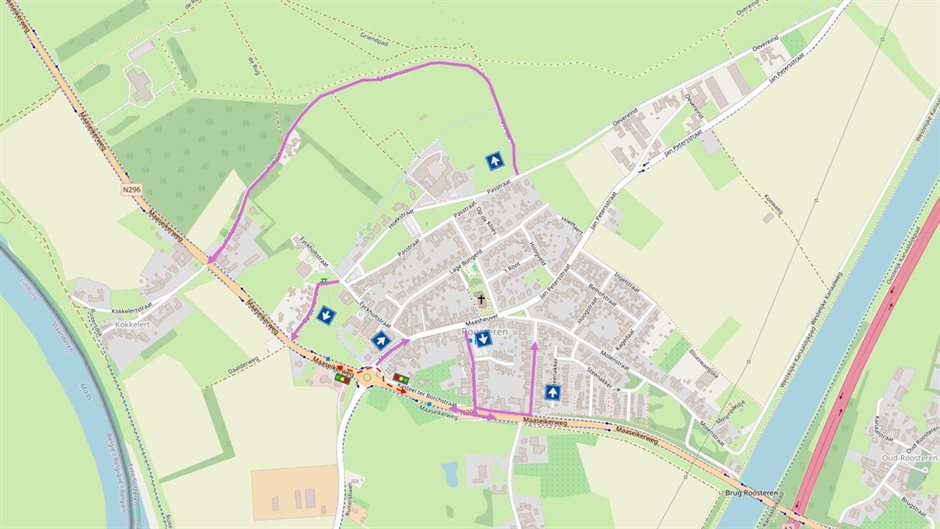

Verkeersmaatregelen van 17 augustus t/m 6 oktober, tijdens de aanleg van de rotonde
Bereikbaarheid van dinsdag 20 oktober 17.00 uur t/m vrijdag 23 oktober 21.00 uur, tijdens werkzaamheden Maaseikerweg
Gedurende de werkzaamheden blijven de direct aanwonenden bereikbaar via het fietspad. Kies in alle gevallen voor een veilige benadering en volg altijd de kortste route over het fietspad en kies het fietspad dat direct aan uw woning ligt, zodat u niet hoeft over te steken. Houd er rekening mee dat het fietspad tevens wordt gebruikt door fietsers en hulpdiensten. Bewoners ontvangen hiervoor een bewonerskaart, die in de week voorafgaand aan de werkzaamheden bij de betreffende adressen wordt bezorgd. Let op: deze kaart betreft een A4-papier dat samen met andere post wordt verzonden. De bewonerskaart dient zichtbaar op het dashboard van de auto te worden geplaatst; verkeersregelaars zullen voertuigen voorzien van deze kaart toegang verlenen. De aanwijzingen van de desbetreffende verkeersregelaar dienen ten alle tijden opgevolgd te worden.
De bewoners van de Kokkelert krijgen later nog een extra brief over de bereikbaarheid.
Het tankstation en restaurant Arrosto blijft gedurende de werkzaamheden bereikbaar via de Ruitersbaan.
Garage Kusters blijft bereikbaar via de Kempstraat.
Het fietspad blijft gedurende de werkzaamheden bereikbaar voor fietsers. Let er wel op dat hulpdiensten in spoedgevallen ook gebruik maken van het fietspad.
Hulpdiensten rijden een vooraf afgestemde route, onder andere via het fietspad indien het een spoedmelding betreft.
Tijdens fase 2 stopt de route van Arriva in Roosteren. Meer informatie staat op de website van Arriva.
Uw huisafval kunt u zoals altijd aan de straat neerzetten. Wij zorgen ervoor dat het afval opgehaald wordt. Zorg er wel voor dat uw container is voorzien van uw huisnummer.

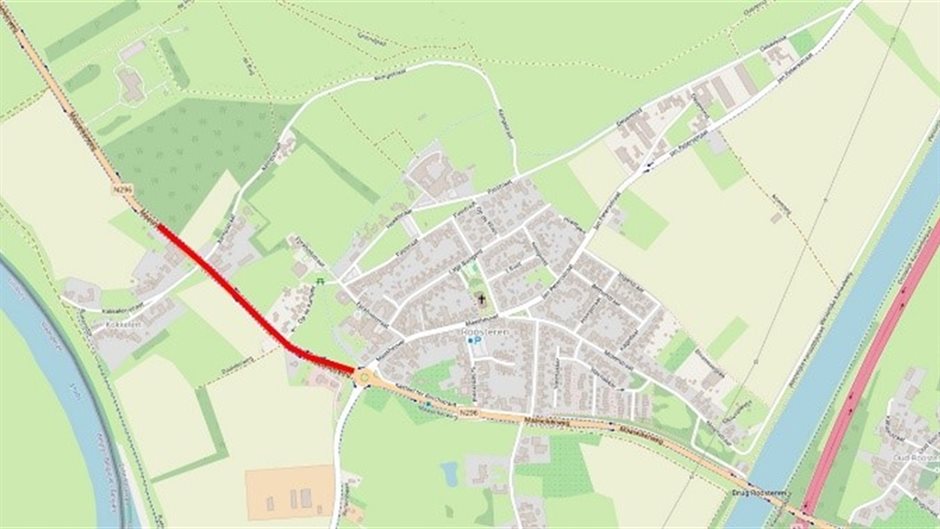

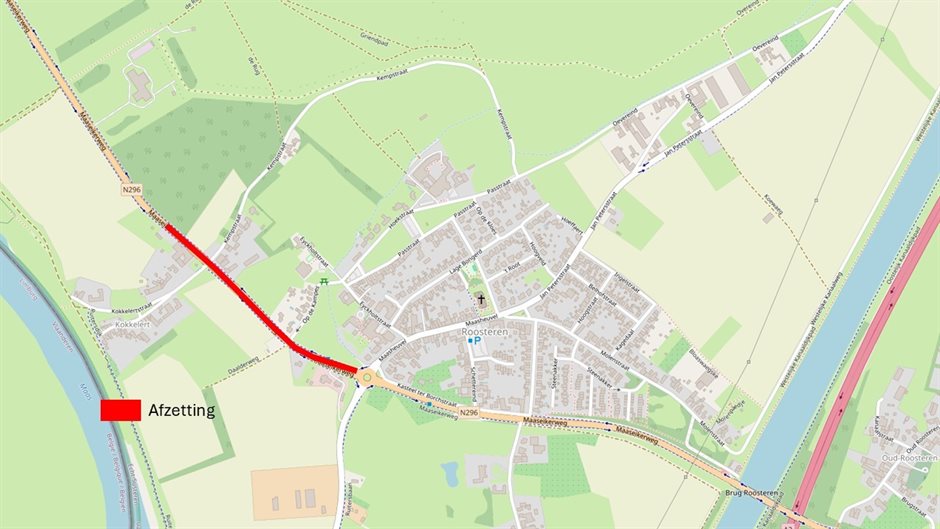

Afsluiting van dinsdag 20 oktober 17 uur t/m vrijdag 23 oktober 21 uur tijdens de werkzaamheden aan de Maaseikerweg
Omleidingen
Om verkeershinder te beperken, is er een grootschalige omleiding ingezet via België. Deze worden duidelijk aangegeven met gele borden (in afbeelding hieronder met blauw aangegeven).

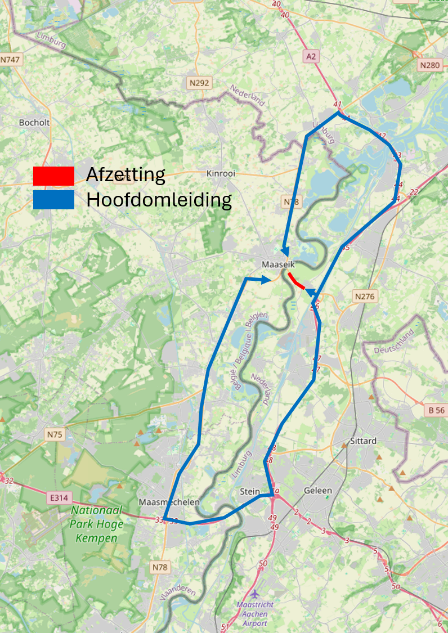

In rood de afzetting, in blauw de grootschalige omleiding via België
Verdere informatie
Heeft u vragen, stel ze gerust! Voor opmerkingen, suggesties en klachten kunt u contact opnemen met onze omgevingsmanager Isa Vermin, via e-mail [email protected] of telefoonnummer 06-50224931. U kunt ook mailen naar ons algemeen e-mailaccount: [email protected]. Bij calamiteiten kunt u direct contact opnemen met onze calamiteitentelefoon op nummer 06-50226375.
Deze werkzaamheden op de voet volgen
Download dan de BouwApp. Via de BouwApp blijft u op de hoogte van het werk, eventuele overlastmomenten en andere ontwikkelingen op de bouwplaats. Ook kunt u makkelijk en snel contact met ons opnemen als u vragen of opmerkingen heeft.
Download de gratis BouwApp in de Apple- en Google app stores
Zoek in de app naar “Groot onderhoud verhardingen provincie Limburg”
Open het project en klik op ‘volgen’
Onder het kopje deelprojecten ziet u alle projecten die wij in Limburg komende periode gaan uitvoeren. Mocht er een ander deelproject bijzitten waarvan u op de hoogte wilt blijven druk dan op de aparte pagina ook nog een keer op ‘volgen’.
Selecteer de doelgroep waaronder u valt bijvoorbeeld ‘omwonenden’ of ‘reiziger
