Planning N276 Echt-Susteren Pissummerweg


Proces en uitvoeringsplanning N276

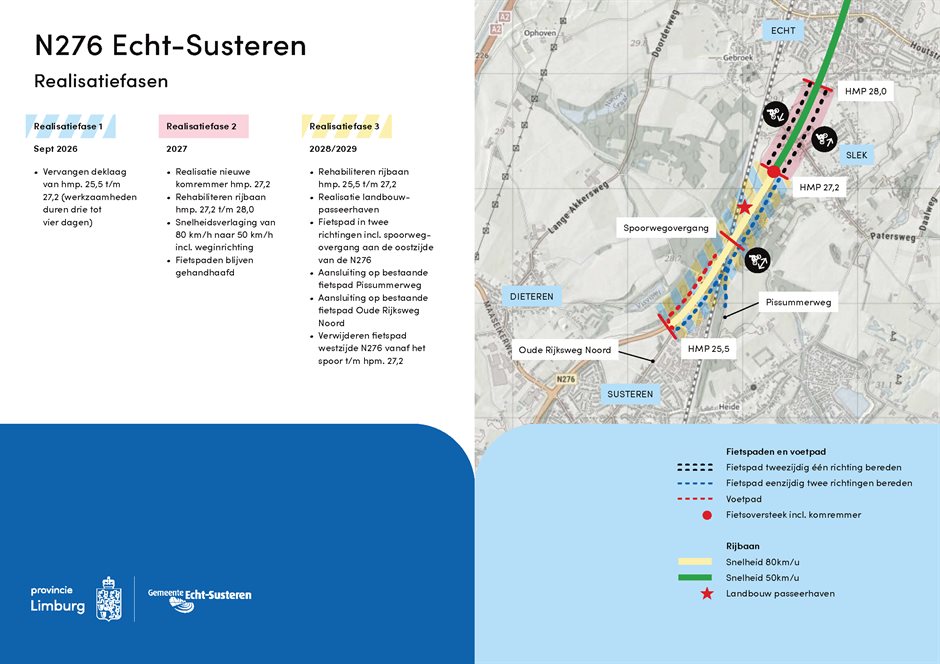

Afbeelding met de titel "N276 Echt-Susteren, Realisatiefasen". Links staan drie realisatiefasen met de volgende tekst:

Realisatiefase 1, sept 2026:

  • Vervangen deklaag van hmp. 25,5 t/m 27,2 (werkzaamheden duren drie tot vier dagen).

Realisatiefase 2, 2027:

  • Realisatie nieuwe kommermer hmp. 27,2.
  • Rehabiliteren rijbaan hmp. 27,2 t/m 28,0.
  • Snelheidsverlaging van 80 km/h naar 50 km/h incl. weginrichting.
  • Fietspaden blijven gehandhaafd.

Realisatiefase 3, 2028/2029:

  • Rehabiliteren rijbaan hmp. 25,5 t/m 27,2.
  • Realisatie landbouwpasseerhaven.
  • Fietspad in twee richtingen incl. spoorwegovergang aan de oostzijde van de N276.
  • Aansluiting op bestaande fietspad Pissummerweg.
  • Aansluiting op bestaande fietspad Oude Rijksweg Noord.
  • Verwijderen fietspad westzijde N276 vanaf het spoor t/m hpm. 27,2.

Kaart

Rechts op de afbeelding is een kaart te zien met plaatsnamen Echt, Slek, Dieteren en Susteren, en locaties aangeduid met HMP 28,0, HMP 27,2, HMP 25,5, Spoorwegovergang, Oude Rijksweg Noord en Pissummerweg.
